Монтаж листогибочных прессов на производственной площадке

В рамках проекта были смонтированы три листогибочных пресса компании YSD: Листогиб «Большой» PPEB2500?120; Листогиб «Средний» PPEB1000?62; Листогиб «Малый» PPEB640?41. Общая масса перемещенного и монтируемого оборудования составила более 263 тонн!
Посмотреть оборудование
Главный цифры проекта
255 т
общая масса оборудования
15 дней
срок реализации
5 ед.
Листогибочных прессов
± 0,5 мм
Точность установки
0 инц.
Нарушений техники безопасности
масса груза
255 т
локация
Тольятти
тип работ
Монтаж / Такелаж
отрасль
Машиностроение
срок реализации
15 дней
Заказчик
Машиностроительный завод
Листогибочных прессов
5 ед.
Точность установки
± 0,5 мм
Нарушений техники безопасности
0 инц.
Задача

Установить пять тяжёлых прессов в действующем цехе без остановки производства

Заказчик - крупный машиностроительный завод в Тольятти линию из пяти листогибочных прессов общей массой 263 тонны. Требовалось смонтировать оборудование в действующем цехе на заранее подготовленные фундаменты и подключить к инженерным сетям. Все работы должны были выполниться без остановки основного производства соседних участков цеха.

Уникальность задачи заключалась в трёх ограничениях: высота подъёма под потолком цеха не позволяла использовать автокран (потребовалась бы частичная разборка кровли); пол имел ограниченную несущую способность на отдельных участках (требовалось усиление); а расстояние от ворот до места установки достигало 60 метров.

Сложности проекта
  • Действующий цех - соседи работали на соседних участках всю смену
  • Ограниченная высота под потолком - автокран не проходил по габаритам
  • Необходимость точного позиционирования на фундамент с допуском ±0,5
  • Усиление части пола (12 м2) под нагрузку от прессов
Решение

Гидравлическая портальная система вместо автокрана

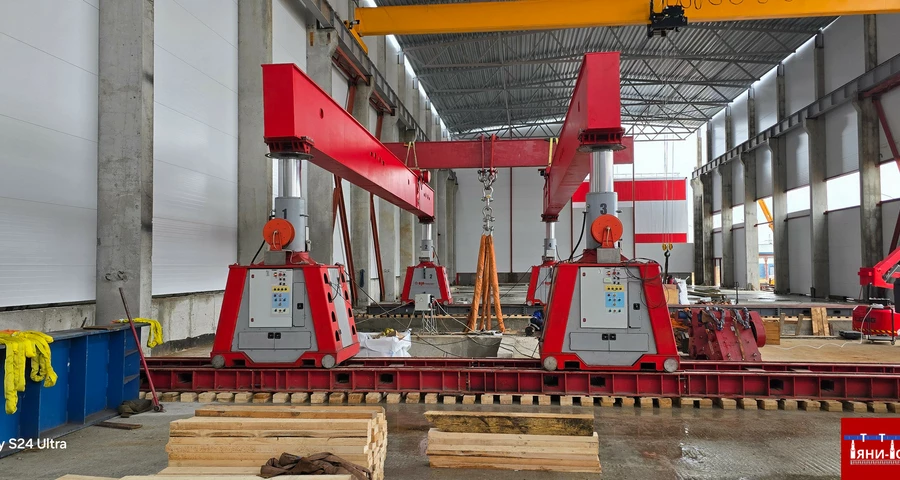

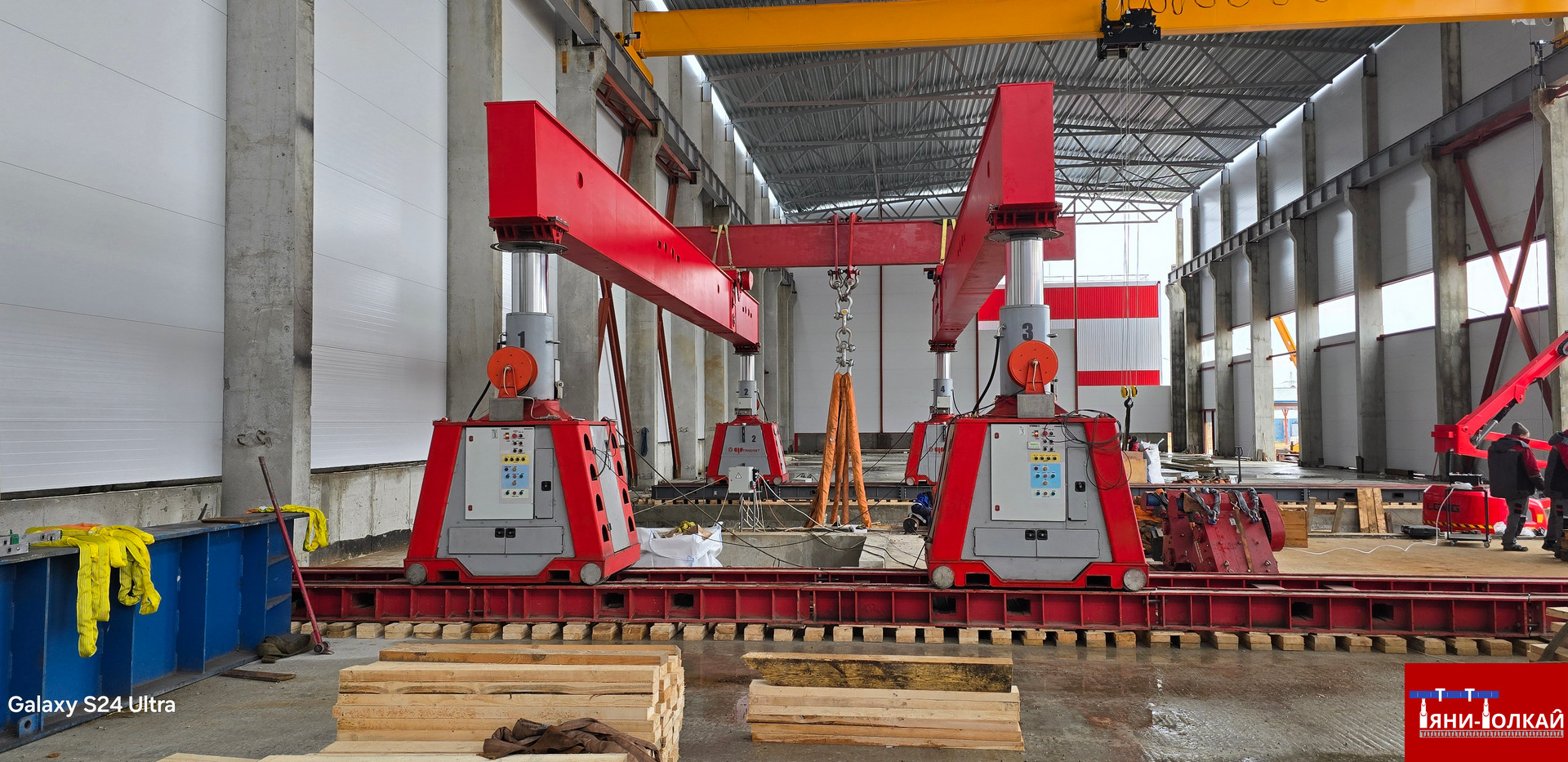

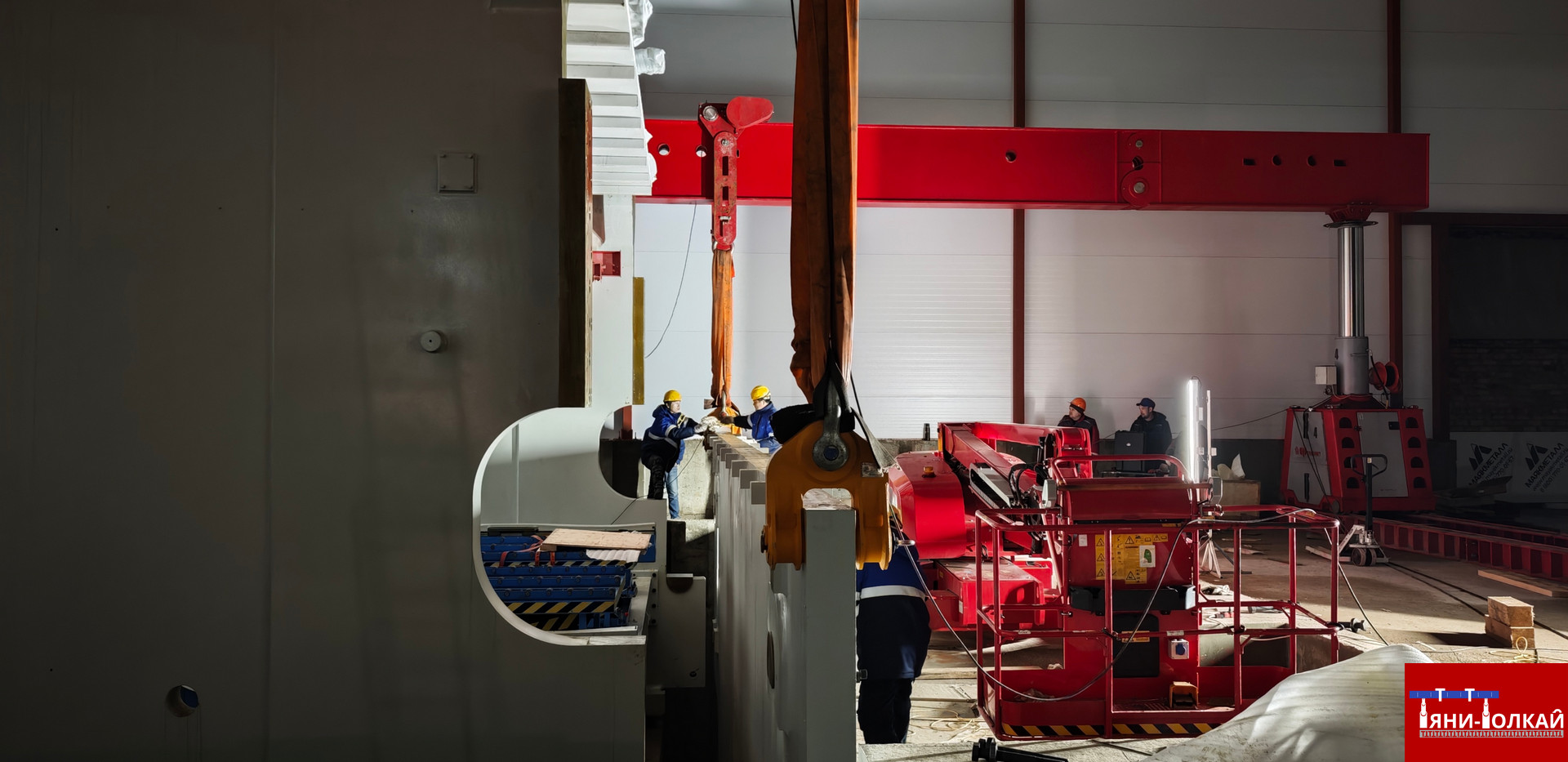

Ключевое решение - применение гидравлической портальной системы ГПС 4-200 грузоподъёмностью 200 тонн. ГПС собирается из стандартных балок и стоек прямо на объекте, проходит под оборудованием и поднимает его гидравликой. Система работает внутри цеха, не требует свободного пространства над головой и не нагружает конструкции здания.

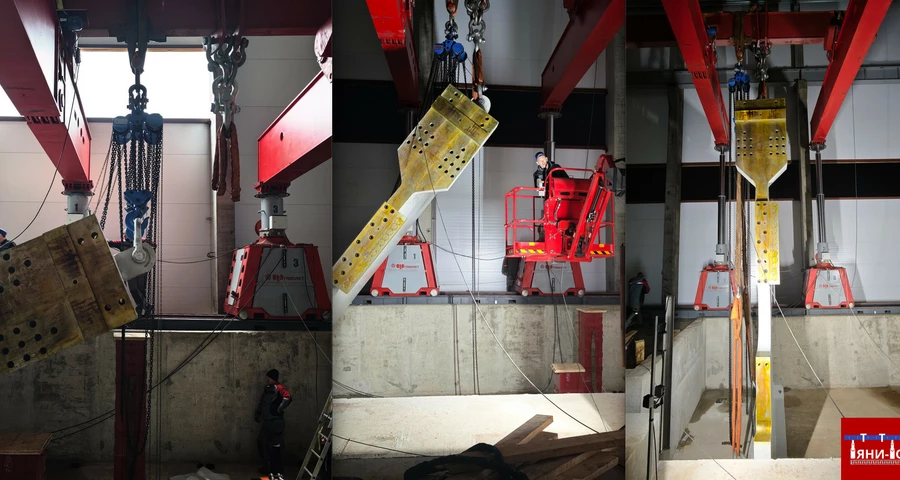

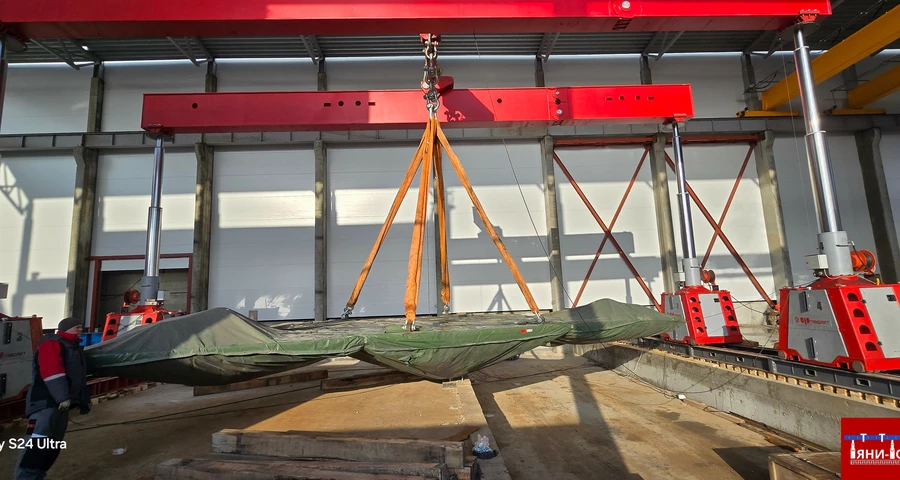

Для перемещения прессов внутри цеха на дистанции до 60 метров применили систему на скользящих воздушных подушках. Подъём для заведения подушек осуществляли клиновыми домкратами с низким подхватом (16 мм) - пресс поднимался плавно, без ударных нагрузок на чувствительные гидравлические узлы.

Точность установки ±0,5 мм обеспечивалась лазерной системой выравнивания с контролем по трём осям. Каждый пресс выверялся по всем опорам, после чего затягивался на фундаментные болты гидравлическим ключом с контролем момента.

Без вмешательства в конструкции здания
Точность ±0,5 мм на всех пяти прессах
Без остановки соседних участков
Сдача в эксплуатацию с первого предъявления

Что использовали на объекте

Полностью собственный парк оборудования — ничего не арендовали у третьих лиц, поэтому ответственность за сроки и результат полностью на нас.

ГПС 4-200
Гидравлическая портальная система, г/п 200 т
Основной подъёмник — разгрузка и установка прессов на фундамент
Домкраты с низким подхватом
Клиновые домкраты Энергоприбор, г/п 50 т, высота подхвата 16 мм
Подъём прессов для заведения транспортировочных тележек
Система воздушных подушек
Аэростатические модули, г/п до 40 т каждая
Главное перемещение тяжёлых узлов по цеховому полу
Лазерная система выравнивания
Точность ?0,1 мм, контроль по трём осям
Контроль геометрии при установке на фундамент

Пять этапов — от обследования до ПНР

Прозрачный процесс с фиксацией результатов на каждом этапе. Срок 15 дней — включая выходные и окна простоя соседних участков.

01
Подготовка и обследование объекта5 дней
Выезд инженера на площадку в Тольятти, замер цеха, проверка несущей способности пола (требовалось усиление 12   м 2 12 м 2 под установку прессов), согласование схемы заезда техники и точек подключения к инженерным сетям. Разработан поэтапный план работ с привязкой к окнам простоя производства.
02
Доставка и разгрузка оборудования3 дня

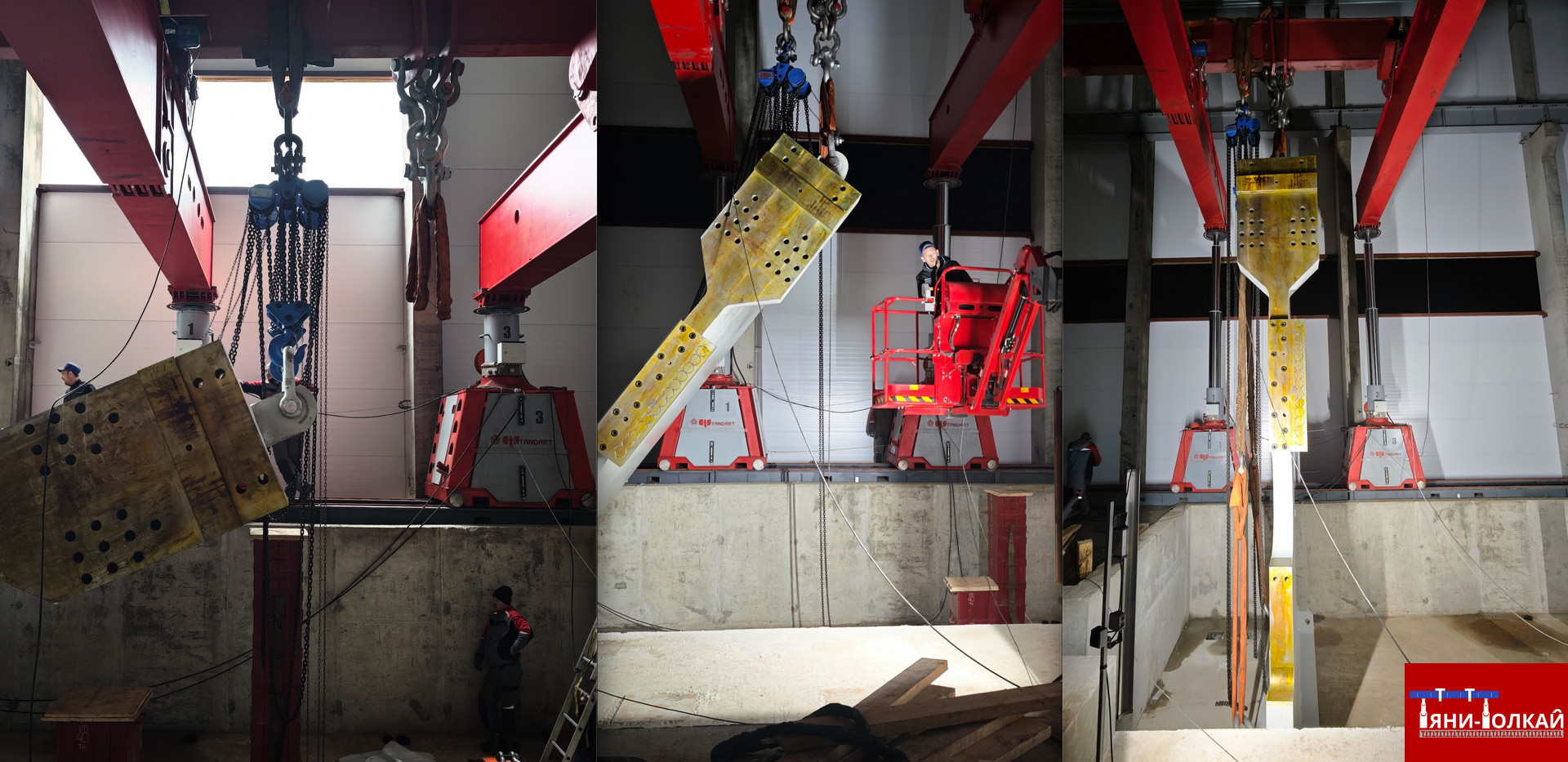

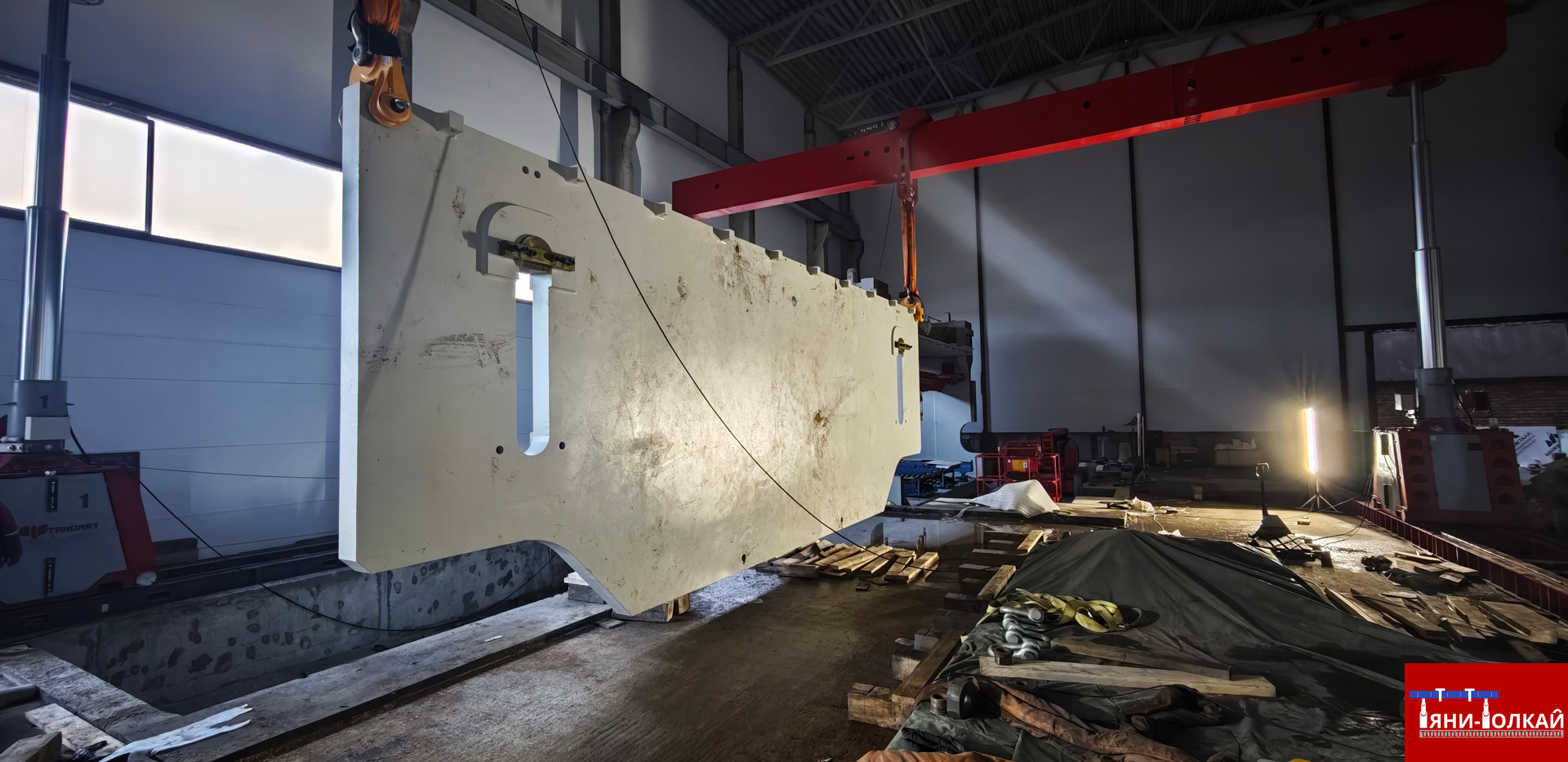

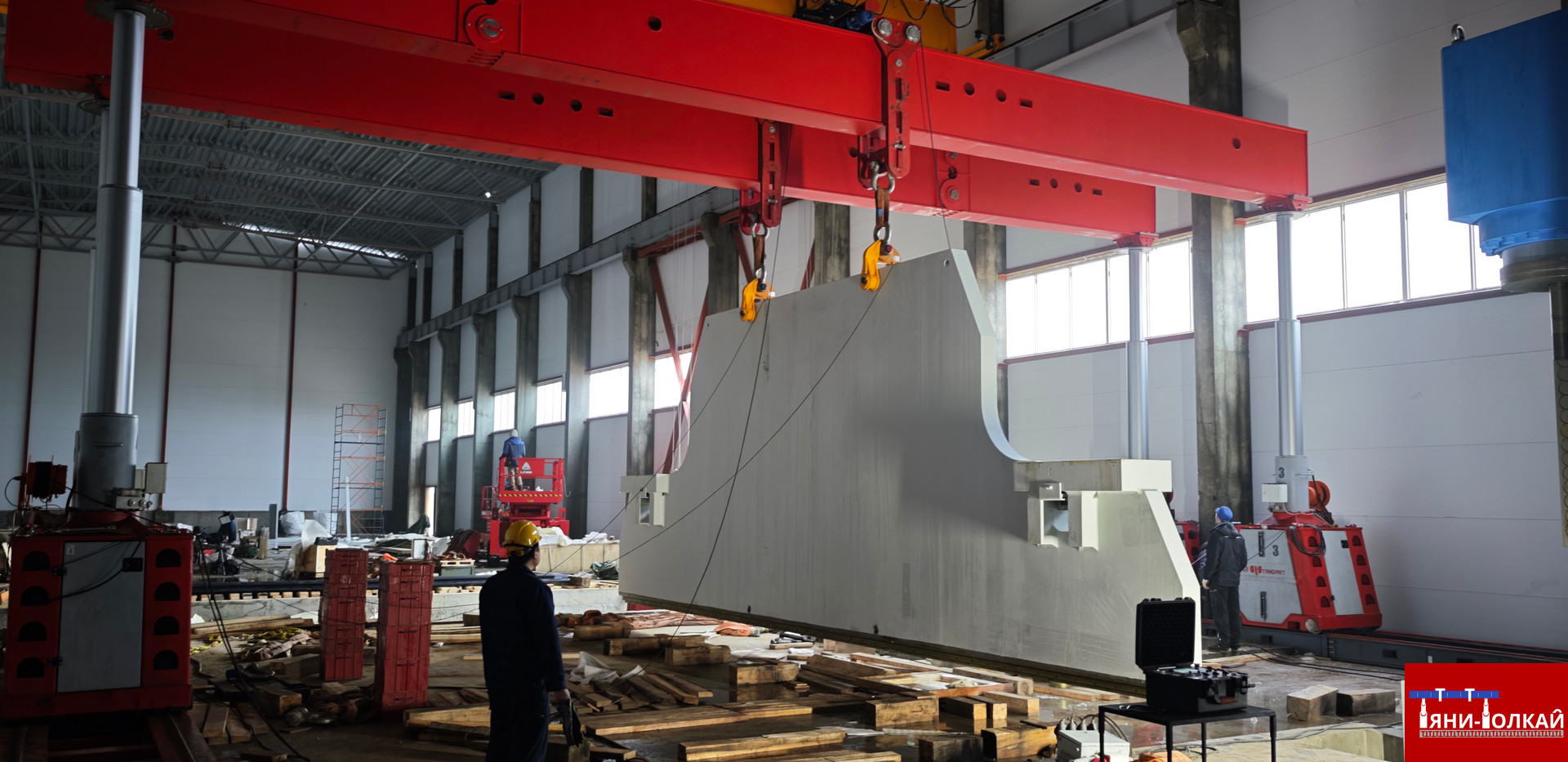

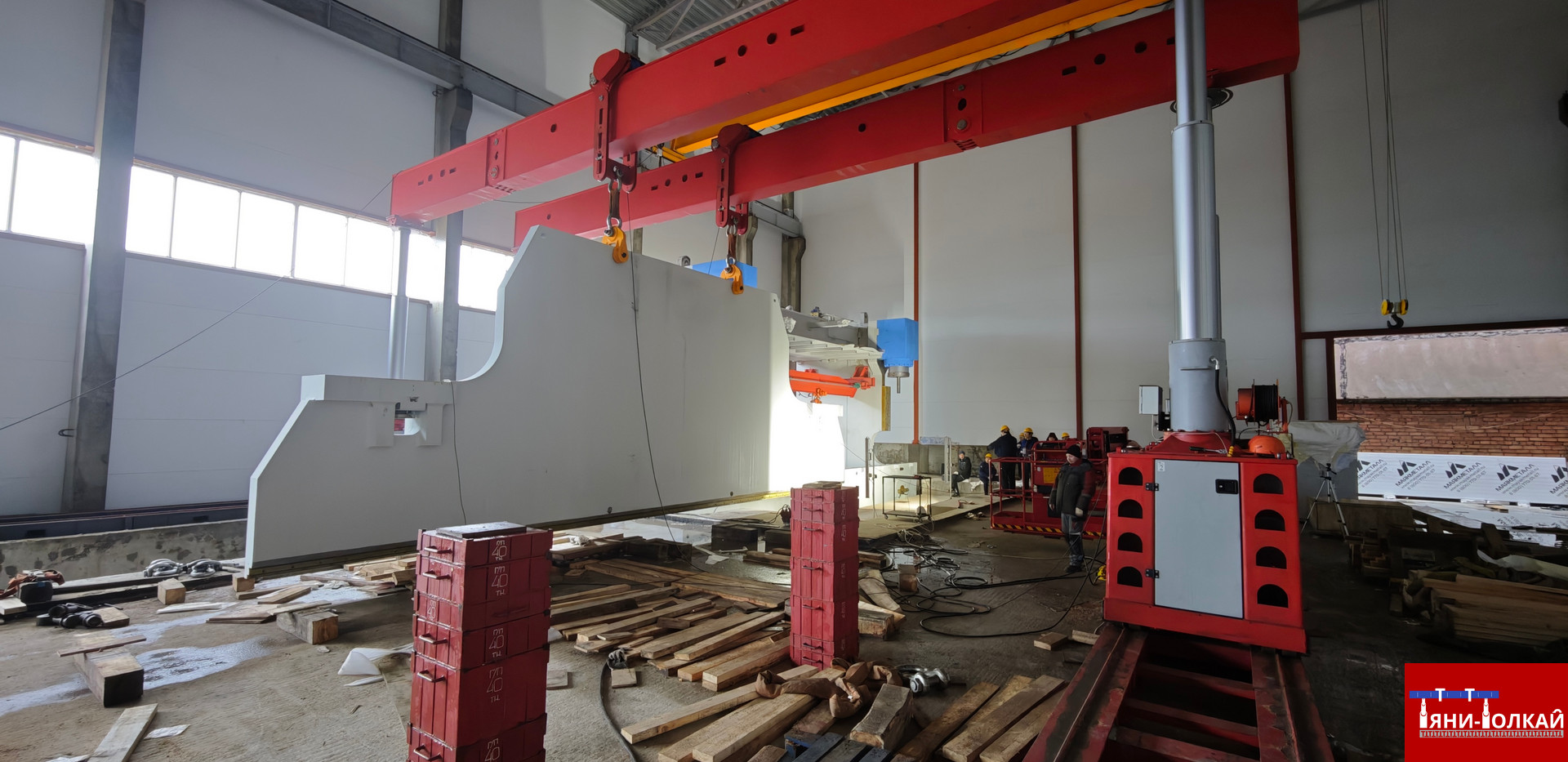

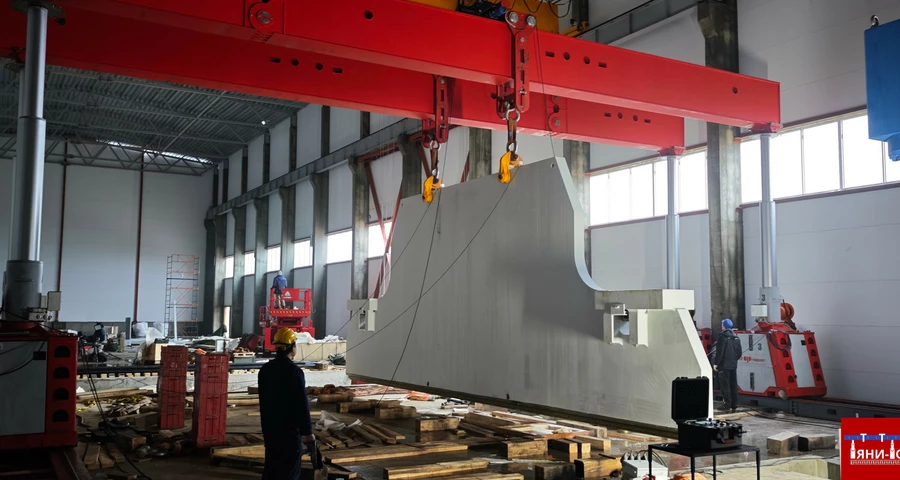

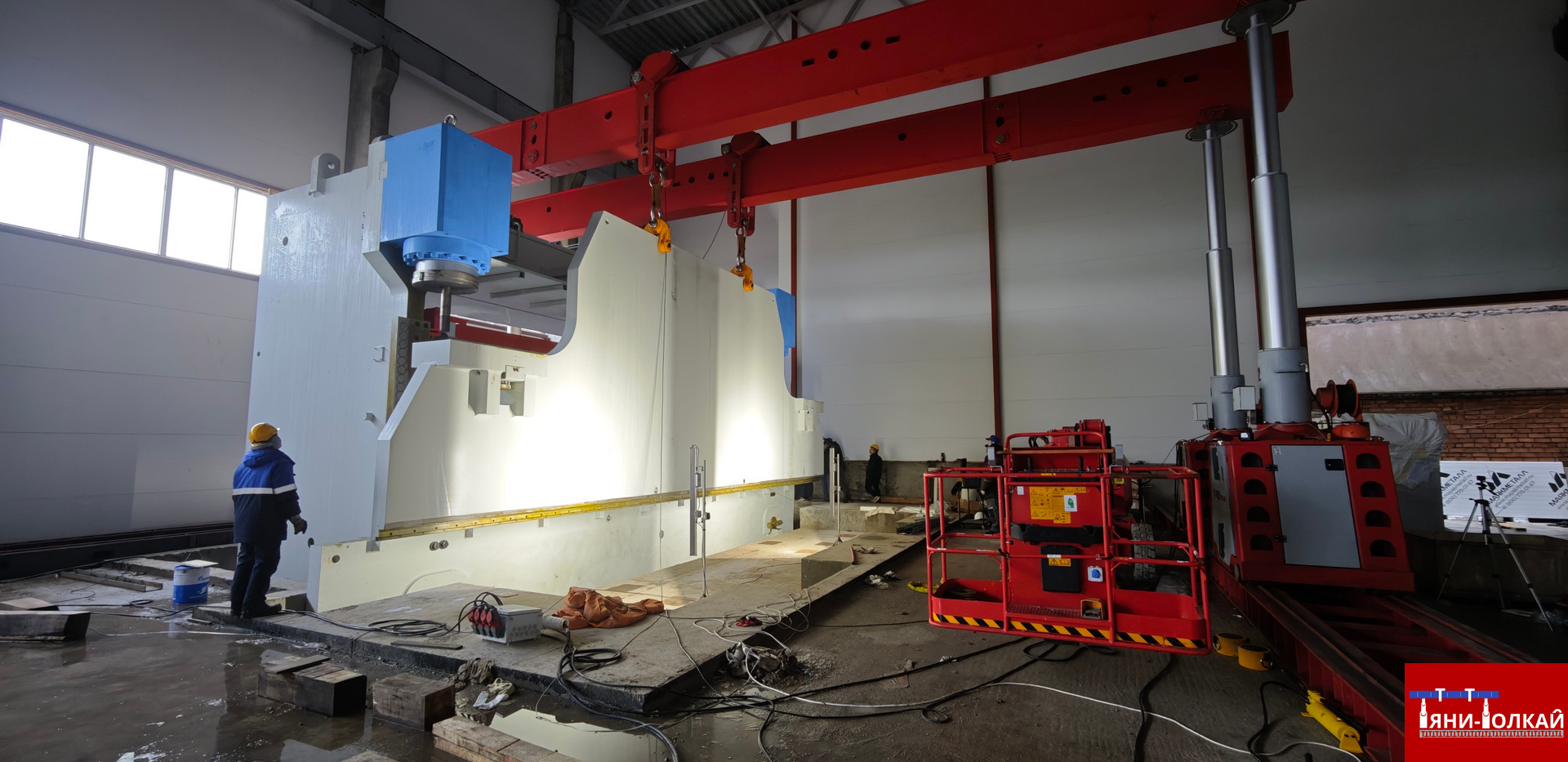

Приёмка пяти листогибочных прессов общим весом 263 тонны с автовоза. Разгрузка выполнялась гидравлической портальной системой ГПС 4-200 — автокран требовал бы демонтажа части кровли; ГПС справилась внутри цеха без вмешательства в конструкцию здания.
03

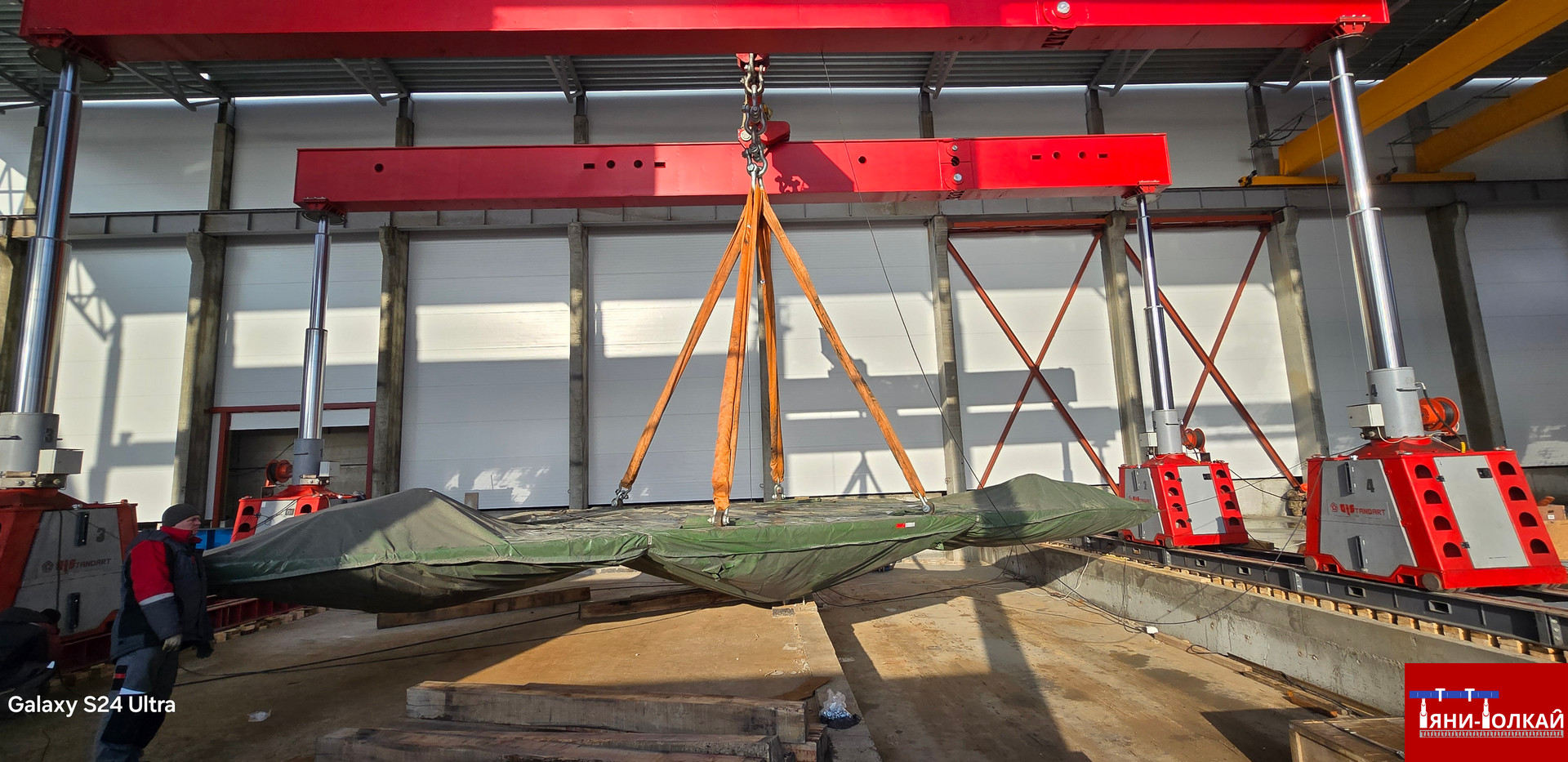

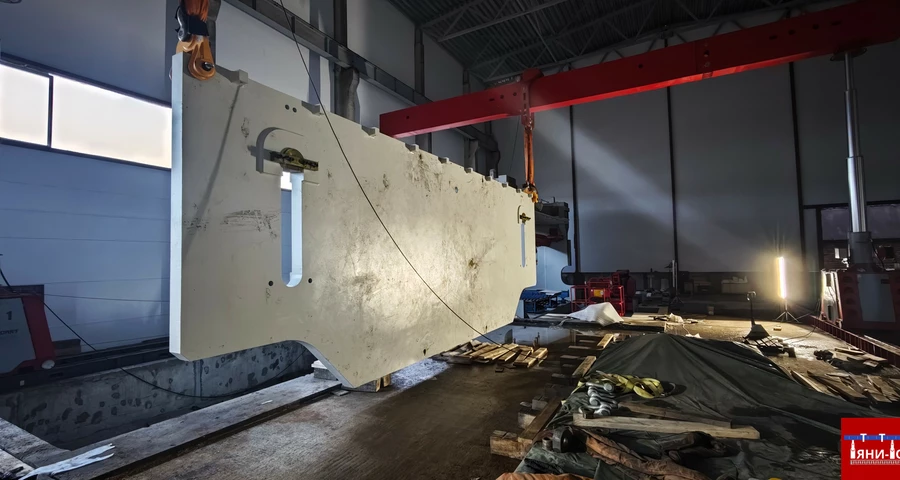

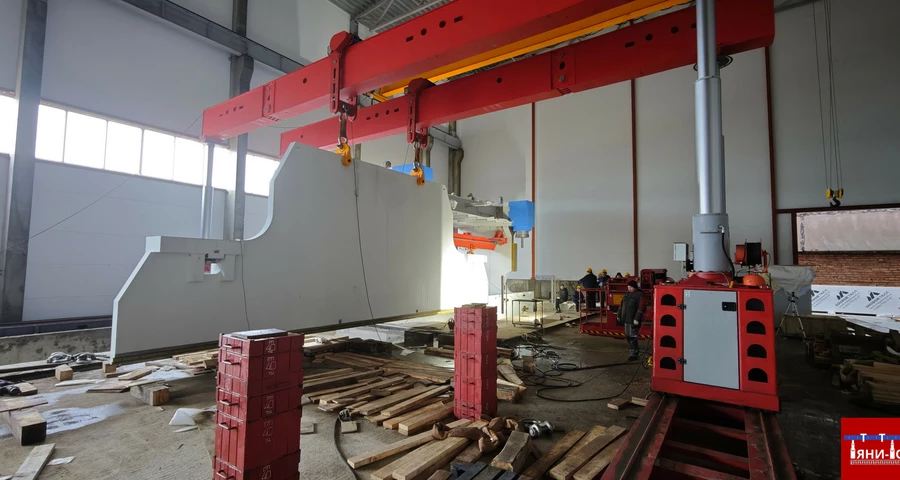

Перемещение внутри цеха4 дня

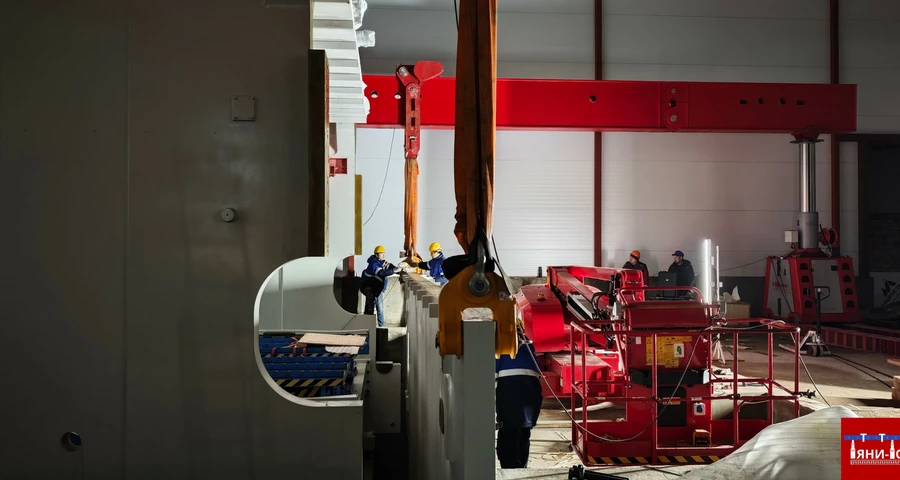

Поэтапное перемещение прессов от ворот до проектных позиций на расстояние до 60 метров. Применены домкраты с низким подхватом для подъёма и система скользящих воздушных подушек — обеспечено плавное перемещение без ударных нагрузок на чувствительные узлы пресса.
04

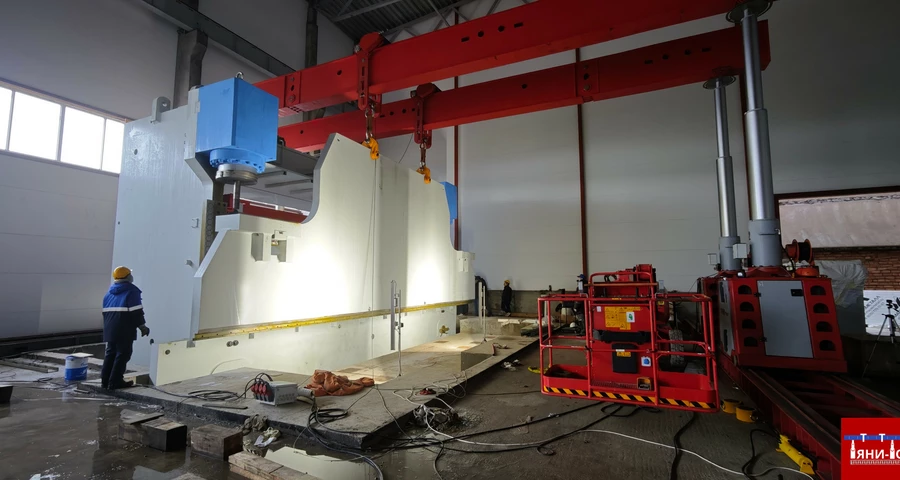

Позиционирование и крепление3 дня

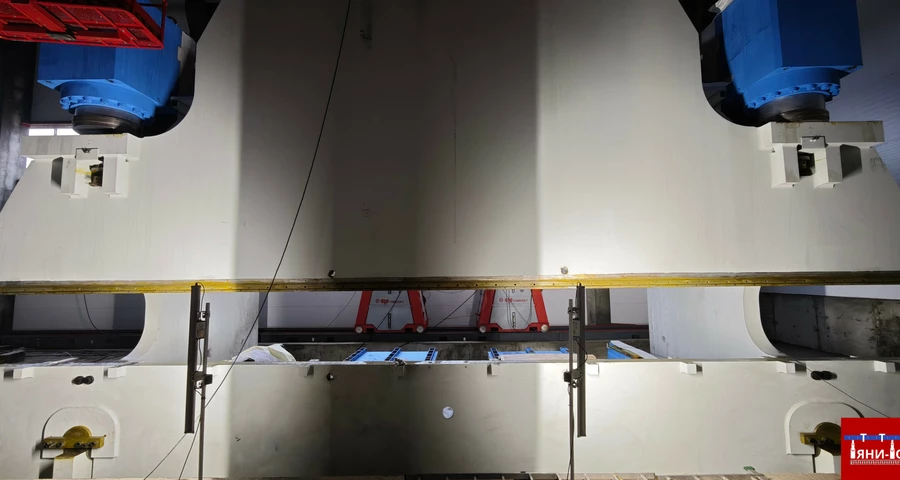

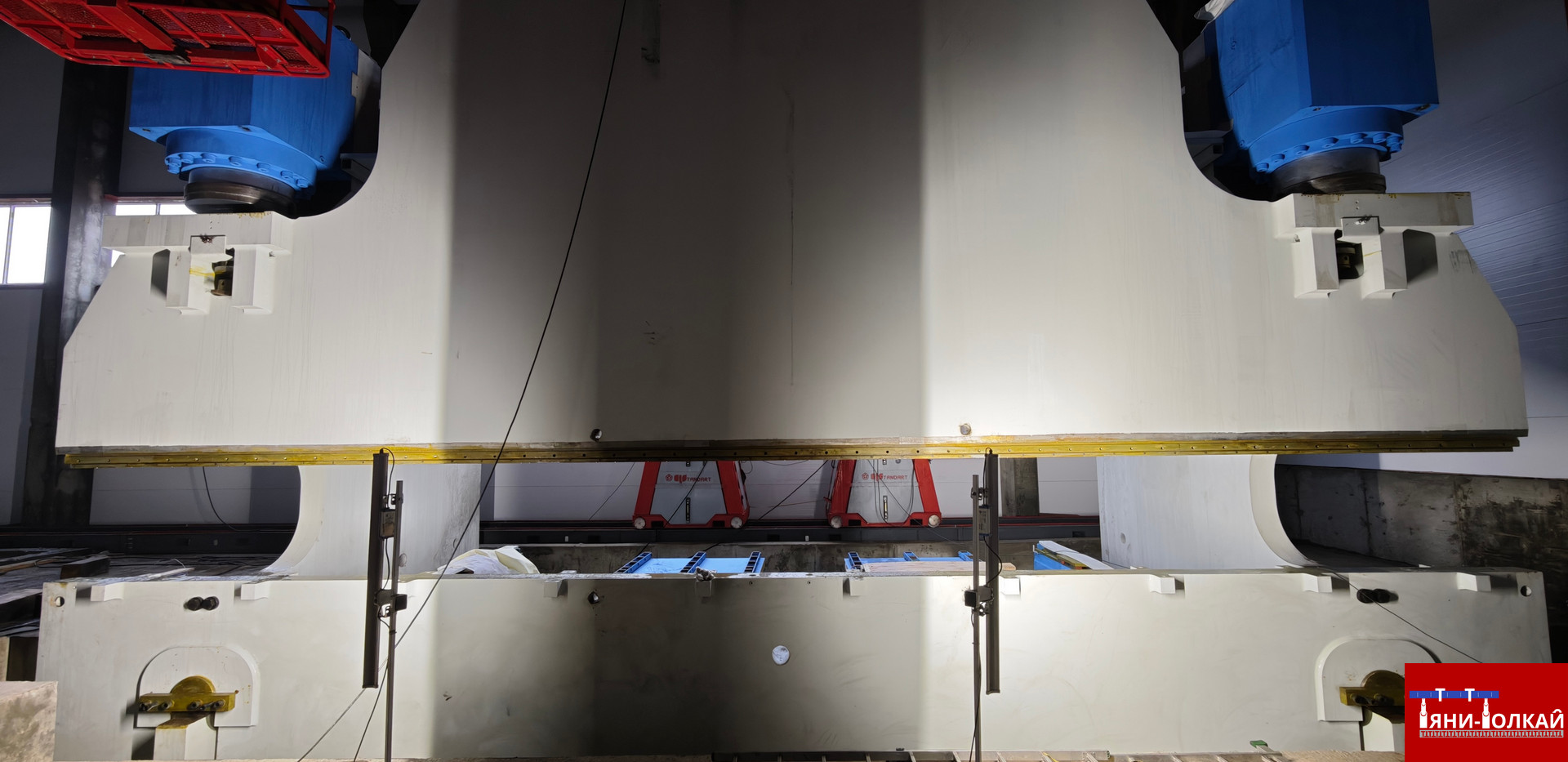

Точная установка на фундаментные болты с допуском ±0,5 мм. Лазерные системы выравнивания обеспечили контроль геометрии по трём осям. Затяжка фундаментных болтов гидравлическим ключом с контролем момента. Виброизолирующие подушки смонтированы под каждую опору.
05
Подключение и ПНР4 дня
Подключение к гидравлической системе, электропитанию и системе ЧПУ. Совместно со специалистами заказчика проведена пусконаладка: калибровка датчиков, проверка хода ползуна, тестовая гибка листа. Подписан акт ввода в эксплуатацию.

Что получил заказчик

Результаты

15 дней
срок реализации
5 ед.
Листогибочных прессов
± 0,5 мм
Точность установки
0 инц.
Нарушений техники безопасности
За 15 дней команда «Тяни-Толкай» смонтировала всю линию из пяти прессов, не прерывав работу соседних участков ни на день. Точность установки — ±0,5 мм по всем осям. После пусконаладки ни одного нарекания по геометрии. Рекомендуем как подрядчика, способного работать там, где отказываются другие.
